企业办公室网络部署怎么验收?从现场勘查到交付的完整检查清单

企业办公室网络项目要先核业务、现场、布线和设备,再按批准方案分阶段部署。本文给出勘查表、割接步骤、分层验收项目、失败回退和交接资料清单。

企业办公室网络项目要按“业务范围 → 现场勘查 → 设计确认 → 设备预配置 → 现场施工与割接 → 分层验收 → 资料交接”推进。验收不能只看设备亮灯或电脑能上网:每个测试项都应对应批准的设计、约定的通过条件、实际测试位置和可回读的记录。拓扑、冗余和测试限值要按现场与合同确定,不能从一张通用清单直接套用。

企业网络部署与验收主题封面:机柜、楼层链路和检查节点构成一条交付路径

本文适用什么项目,哪些需要另行确认?

本文面向办公室网络新建、搬迁、扩容或改造,讨论从办公终端到交换网络、网关、无线接入和约定业务路径的交付。项目如果还包含楼宇通信基础设施、运营商接入、综合布线工程、供电改造、消防封堵或其他弱电系统,要把这些工作范围和相应责任单位写进项目计划;它们不是一次交换机配置可以代替的内容。

《综合布线系统工程验收规范》GB/T 50312-2016 适用于新建、扩建和改建建筑与建筑群综合布线系统工程验收,并区分施工质量检查、隐蔽工程检查,以及验收前自检和竣工验收测试。该规范可作为相应综合布线工程的依据;它不等于所有办公室网络改动、VLAN 配置或业务应用测试都自动适用同一套验收范围。实际项目应核实工程性质、合同、设计文件和适用标准。规范原文及下载:广东省通信管理局

广东省 2025 年《建筑物配建通信基础设施实施指南(试行)》面向广东省内新建、改建、扩建建筑物的配建通信基础设施规划、实施、验收和报备等活动,包含建设单位、参建单位及相关管理职责。只有项目性质与地域落入其适用范围时,才应按项目责任和指南要求核对;不能把它泛化为每个办公室内网改造项目的验收清单。指南原文:广东省通信管理局、广东省住房和城乡建设厅

1. 开始勘查前,先把范围和验收条件写下来

先请业务、IT、设施/物业、施工方和最终接收运维的人确认同一份范围表。否则现场可能出现“交换机已装好,但运营商线路、楼宇弱电或服务器侧接口无人负责”的情况。

开工前要确认具体记录用途
业务与使用人楼层、部门、工位、会议室、访客、打印、电话、无线设备及特殊终端形成点位和服务清单,不以员工人数直接推算端口数
要接通的路径员工到互联网、总部 VPN、文件/ERP、打印、会议系统、访客网络等为业务验收确定起点、终点、协议/端口和责任人
项目边界新布线、利旧链路、设备供货、运营商线路、防火墙、无线覆盖、终端配置各由谁负责划清跨团队接口与不含项
运行目标业务可用时段、可接受中断窗口、是否需要链路/设备冗余、故障后恢复目标决定架构复杂度和应安排的验证动作
通过条件点位、链路等级、配置基线、可达路径、覆盖/容量指标及证据格式避免交付当天临时争论“怎样才算好”
变更控制变更负责人、审批人、通知对象、窗口、回退触发条件及可执行回退人保障改造期间能停止或恢复

“能连互联网”只能验证一条路径。一个办公网络通常还有内网应用、文件服务、访客隔离、打印、无线认证和跨网访问等不同需求,需逐项注明“本项目包括/不包括”和谁提供测试账号、目标地址与业务确认。

2. 现场勘查:把物理环境、旧网络和施工约束放进同一张表

现场记录不只是拍一张机柜照片。至少逐层核对信息点、配线架、交换机、上联链路、机柜空间和端口标识之间的对应关系,并把现场观察项转成责任人可处理的问题。

设备机柜内进行网络设备维护的授权图库场景;仅说明现场空间和设备关系,不代表煜企人员、客户或项目

图注:摄影者 panumas nikhomkhai,Pexels 图片 ID 19226354;此图为授权情境插图,不是煜企员工、客户或本文所述项目现场。来源与许可详情见[来源与版权记录](../来源与版权记录.md)。

机房、弱电间和供电

  • 机柜条件:机柜位置、可用 U 位、深度、承重、前后维护空间、门锁和钥匙管理;确认新设备与现有设备的安装冲突。
  • 电源与 UPS:核对可用插座、回路归属、插头形式、冗余电源接入方式和 UPS 余量。不要把“有 UPS”当成已确认续航;容量与供电改造需由负责的设施/电气专业人员确认。
  • 通风与环境:查设备进出风方向、空调/通风运行条件、滤网和机柜封闭情况。温度、湿度和散热间隙按具体设备厂商手册与现场设计要求核实,不套用脱离型号的通用温度值。
  • 接地与安全:检查接地、线缆固定、锋利边缘、防绊倒及施工区隔离;电气、消防封堵与建筑改造由具备相应职责的单位按适用要求处理。
  • 维护访问:记录进出登记、施工时间、噪声/停电限制、物业申请、梯具/高空作业等约束,提前取得必要的现场许可。

布线路径、点位和既有设备

  • 点位映射:抽查办公室信息面板标签 → 配线架编号 → 交换机/端口 → 终端用途。标记空置、错标、无标签、被遮挡和不允许断开的关键链路。
  • 线缆路径:检查线槽、桥架、竖井、弯曲半径、与电力/干扰源的隔离、楼板穿越、消防封堵以及后续维护空间。无法目视确认的隐藏工程应在封闭前按项目要求留存检查记录和影像。
  • 铜缆与光纤:记录介质、类别、长度/距离、连接器、光纤类型与现有测试报告;光模块两端兼容性、波长/介质、链路预算和厂商支持需按设备与线路资料核对。
  • 现网清单:设备型号、序列号、软件/固件版本、授权、配置备份、端口使用、上联、地址、VLAN、路由、DHCP、DNS、防火墙策略和运维联系人。配置文件应存放于获批的受控位置,不能把密码或密钥写进交接材料。
  • 施工与切换限制:旧网络是否必须持续运行、哪些设备/业务不能停、是否有旁路或临时接入、需不需要运营商/总部配合,逐项写出责任人与确认时间。

3. 从勘查记录形成可执行设计

设计输入至少包含:点位表、端口/链路清单、现网逻辑图、业务路径、设备能力与软件授权、机柜/供电/散热条件、地址与安全边界,以及验收表。输出至少应能让实施人员回答:装在哪里、接哪一端、端口做什么、地址从哪里来、允许访问哪些目标、失败时如何回退。

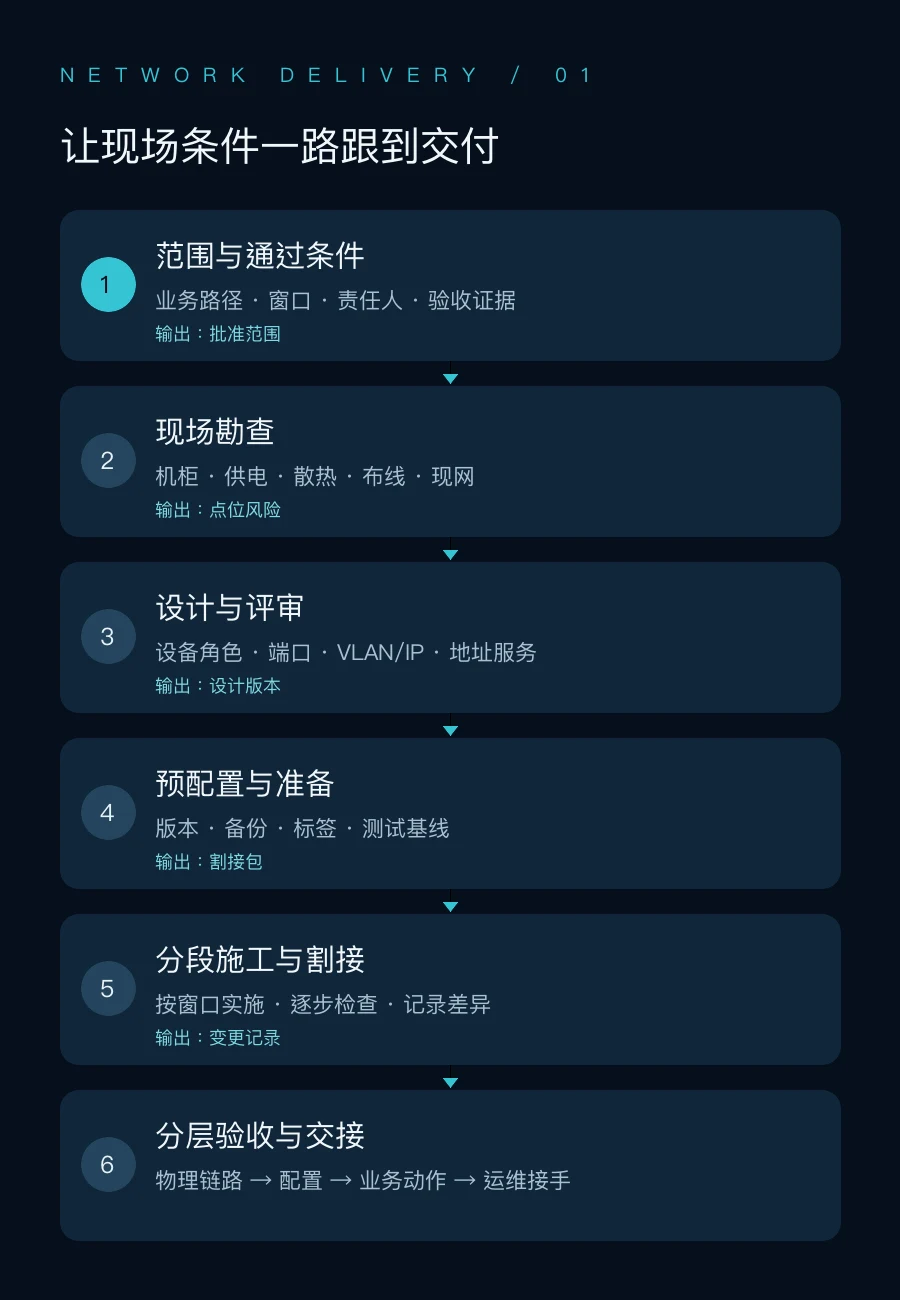

办公室网络部署从范围确认到运维交接的阶段图

图注:阶段图用于规划责任和证据;不表示每个项目都需要同样的设备层级或工期。

按规模和服务目标选拓扑,不默认堆叠层级

Cisco 的园区网设计资料区分小型、密集中型和大型站点;设计可从单台接入交换机扩展到接入、汇聚和核心等模块,具体取决于点位规模、链路能力、故障影响范围、业务可用性和维护能力。该资料是厂商设计参考,不是煜企客户配置,也不意味着每个办公室都需要三层架构。Cisco Campus LAN and WLAN Design Guide

设计时逐项核对:

  1. 容量与增长:按终端、AP、打印、会议设备、摄像头/门禁(如在范围内)计算实际端口与供电需求,再标注预留。上联容量根据并发业务、出口速率、汇聚位置和故障模式计算,不用固定超售比例替代分析。
  2. 端口与链路:明确每个接入端口的用途、速率、PoE 需求、VLAN/安全策略;明确交换机上联端口、介质、路径、聚合模式以及两端配置负责人。
  3. 逻辑分区:列出员工、访客、语音、打印、服务器、网络管理和物联网设备等确实存在的网段/VLAN。VLAN 负责逻辑划分,跨网访问是否允许还需由路由/防火墙/访问控制策略决定。
  4. 基础服务:逐个确认 DHCP 作用域/中继、默认网关、DNS、NTP、身份认证、地址保留、保留策略和日志源。谁管理这些服务、谁批准新增网段,应写进责任表。
  5. 安全和管理:确定管理地址与访问来源、管理员角色、运维协议、日志/监控接入、配置备份和故障升级路径。临时管理口、默认账号和临时防火墙规则都要有关闭/回收步骤。
  6. 冗余和失败影响:如果业务要求双上联、双电源、设备堆叠或网关冗余,拓扑图须标出真实分离路径和单点。也要标明冗余增加的配置复杂度、测试责任和维护要求;没有要求时不要把冗余设备当作“自动高可用”的证明。

设计评审的退出条件是:地址、VLAN、端口、上联、设备位置、测试目标、改动窗口、失败回退和责任人有明确版本,相关方签收后才能进入预配置和施工。

4. 部署与割接:先准备可回退方案,再改现场

阶段 A:准备与预配置

  1. 冻结经批准的设备清单、拓扑、接口表、配置版本和实施分工;确认型号、软件兼容、许可证/订阅、光模块与线缆匹配、PoE 预算、机柜附件和备件。
  2. 在不影响生产的环境核对基础配置:管理地址、时间、日志、账号权限、接口角色、VLAN/Trunk、链路聚合、路由、DHCP 中继及安全策略。根据设备能力,可在实验室/隔离环境做上电、软件版本和关键链路验证。
  3. 导出现网配置与必要状态,验证备份文件可读且保存在受控位置。整理旧新端口对照、施工顺序、设备标签、回退步骤和现场联系方式;不要在公共日志中粘贴密码、私钥、令牌或客户原始数据。
  4. 做变更前基线记录:关键设备可达性、上联状态、接口错误计数、业务抽测结果、出口/隧道状态和当前故障。若基线本身异常,先界定是否属于本次范围并取得处理决定。

阶段 B:现场安装与逐段检查

  1. 到场后按设备清单核对型号、序列号、配件和外观;先确认机柜、电源、通风和接地条件,再上架并按设计接入供电。
  2. 按点位表接入配线架、交换机与上联,现场两端都贴一致标签。光纤连接前依规范清洁端面并核对介质/极性;任何线缆移动先标记原端口,避免误断别的业务。
  3. 逐台检查启动、风扇/电源/告警、软件版本、时间和管理访问;保存配置备份。再核接口状态、速率/双工、错误/丢弃计数、VLAN/Trunk、上联聚合及生成树/路由等仅限本设计采用的功能。
  4. 先在隔离测试端口验证地址获取、名称解析和获准服务,再按批准步骤迁移一组代表性用户或一条业务路径。每次只改变预定范围,失败时保留日志与时间点,不连续叠加多个未经记录的修正。

阶段 C:维护窗口 Go / No-Go

开始前(Go 条件):变更单批准;用户通知完成;在场角色齐全;配置/线缆映射/回退备份可用;测试设备与账号已准备;不在本次范围的关键业务已确认隔离;停机窗口仍足够。

执行中:按步骤记录开始/结束时间和实际命令或改动摘要;一次完成一个变更单元;每个单元后检查管理可达性、上联、地址服务与代表性业务。观察时间和指标按预先批准的验收计划设定。

停止并回退条件:超过约定窗口、关键链路或业务中断超出授权影响、核心配置与批准版本不一致、备份/回退不可执行、出现未界定的安全/地址冲突,或业务负责人按预设条件要求停止。由指定变更负责人决定是否回退,按演练过的步骤恢复;不要在没有评估影响时拔掉核心链路来“测试冗余”。

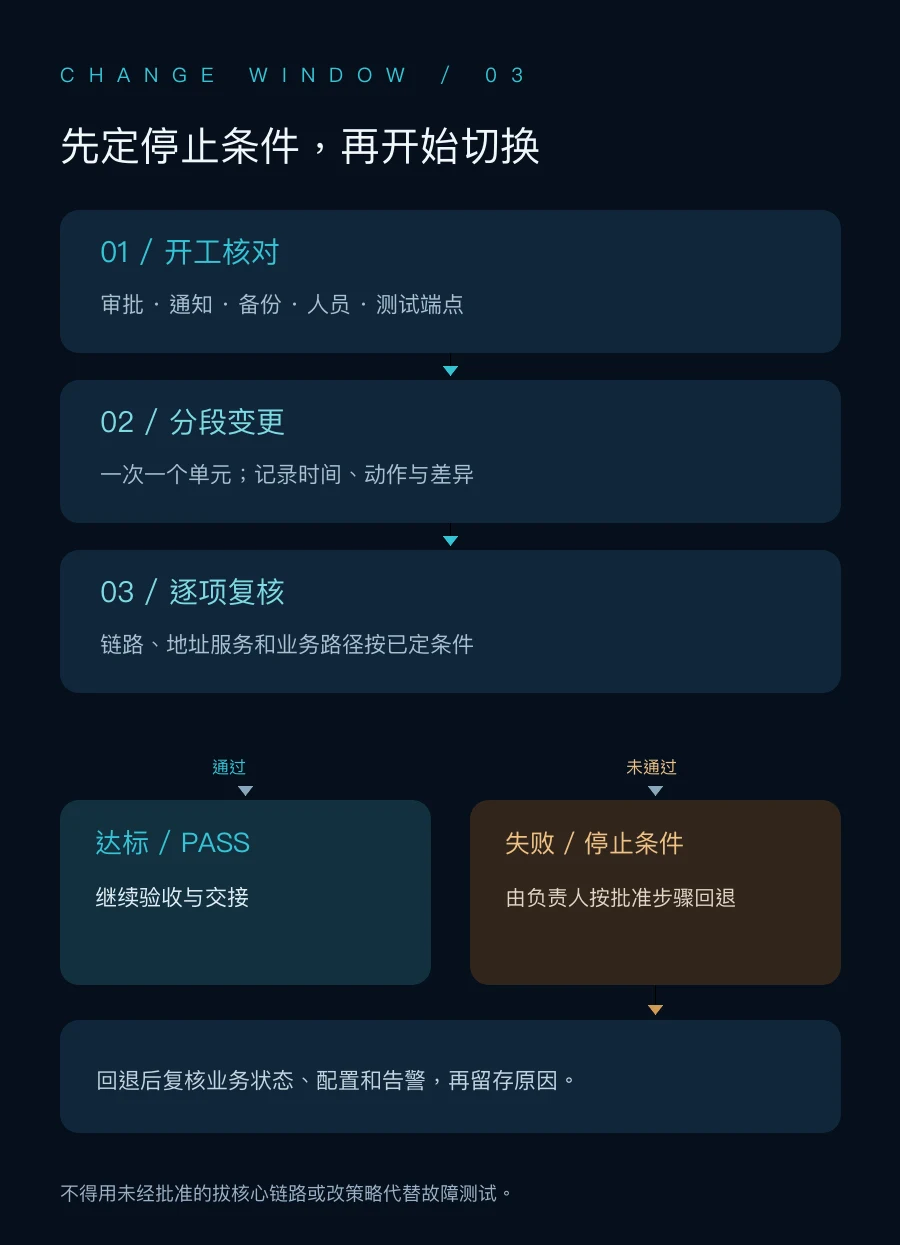

维护窗口中的变更前核对、分段切换、验收与停止回退路径

图注:回退分支应绑定本项目负责人、触发条件和可执行步骤;图示本身不是授权或变更单。

5. 验收分层:每个“通过”都要有对象、方法和证据

下表是讨论测试范围的起点,不是统一的合格值。设计方/业主需在开工前确定具体限值、抽样比例、测试端点、仪器要求、保留周期和签收人;不同线缆类别、设备、业务和合同可能要求不同方法。

验收层检查什么方法与证据通过条件由谁确定
机房与供电安装位置、U 位、供电回路、UPS/冗余接法、通风、维护空间、标签现场检查表、设备照片、设备告警/电源状态;电气/消防项由对应专业记录业主/设计与设施责任方,设备手册和适用工程要求
综合布线点位映射、线序/通断、链路类别性能、纤芯极性/损耗等适用项逐点编号;按项目要求使用合适测试仪和限值;保存原始结果、仪器信息、校准/状态信息合同、设计及适用布线规范;需认证时不得用亮灯或普通通断仪替代
交换设备与端口型号/版本、启动告警、管理访问、端口状态/速率、错误计数、PoE 与上联设备输出或管理平台记录;与批准的设备/端口/链路表比较批准设计、厂商规格和项目基线;PoE 终端要求按实际型号核对
二层与地址服务接入口/Trunk VLAN、聚合一致性、地址池、网关、DHCP 中继、DNS/NTP用测试终端查看 IP/网关/DNS;对照交换机、防火墙和服务器侧日志IP 规划与安全策略;不同网段的预期访问清单
端到端业务员工、访客、会议室、打印或内网应用等约定路径;允许/拒绝的跨区访问从指定起点到指定终点,用获批账号与端口执行实际业务步骤;同时保存两端日志/时间戳业务负责人给出“成功”的业务动作与责任接口
冗余与恢复项目声明的双链路/设备/出口失效后行为及恢复路径仅在批准窗口按方案模拟单一故障;记录切换/恢复时间、丢包/业务影响和告警合同/业务恢复目标和已批准的失败场景;没有定义指标不得写成达标
运维交接配置版本、拓扑、端口表、故障联系方式、备份/恢复与变更记录逐项回读资料、核文件版本/日期/范围,确认运维人员可用运维接收人和资料清单;敏感凭据走单独受控渠道

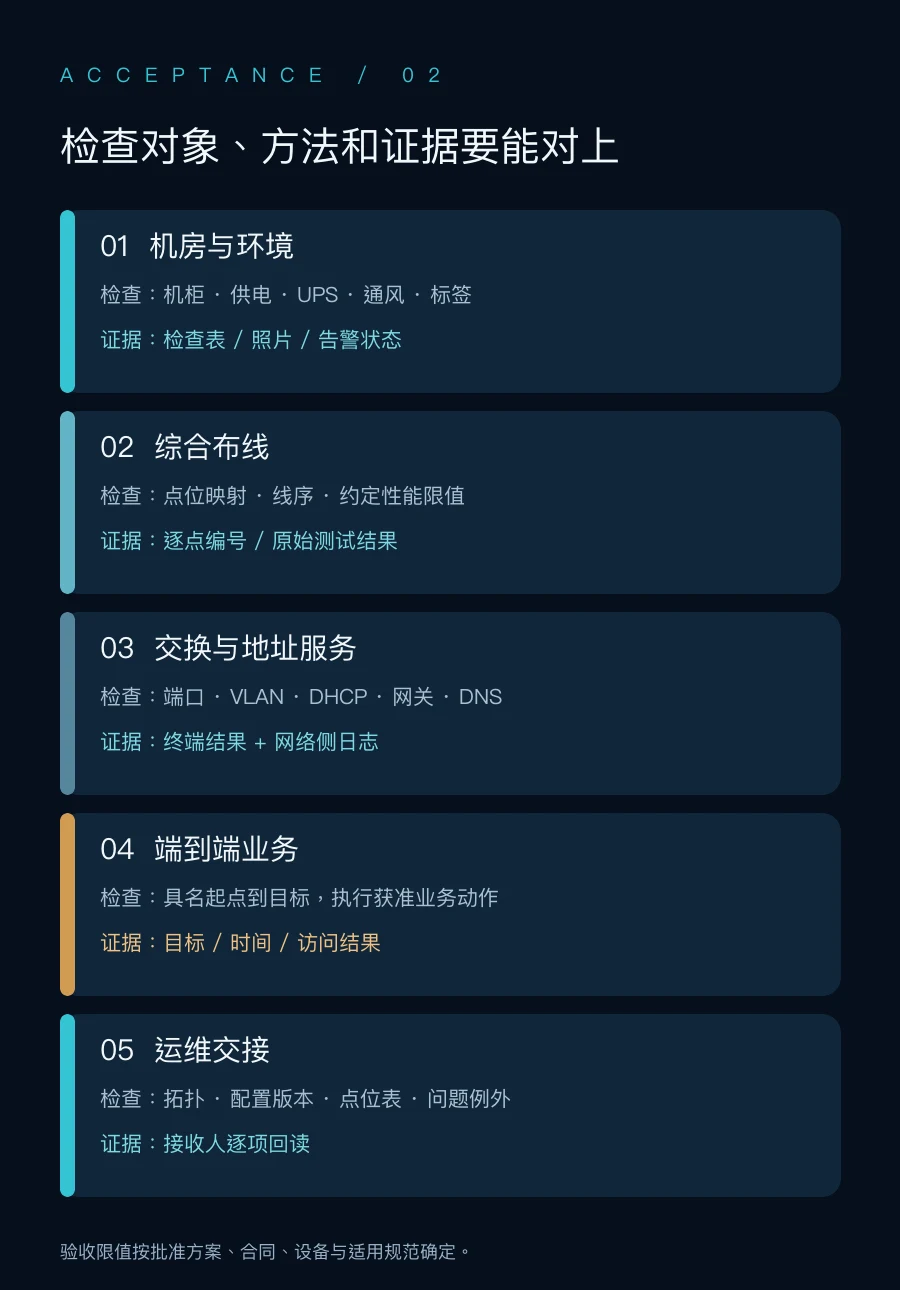

从物理布线到业务应用的分层验收及证据对应关系

图注:每层测试都要回到实际点位、版本和测试时刻;图中的层级不是强制的固定验收限值。

三个常被混在一起的检查

  • 网线测试:通断/线序测试只能证明有限的物理信息;按类别限值做的资格或认证测试需要适用仪器、正确的链路模型和约定限值。报告要能关联到点位和原始结果。
  • 端口 Up:设备接口显示链路建立,不代表端到端的 DHCP、DNS、路由、策略和应用一定正常;还需检查链路两端配置及获准业务路径。
  • “可以上网”:只证明当时测试终端访问了某个外部目标。它不能替代访客隔离、内网业务权限、无线覆盖、容量、安全策略和故障恢复验收。

做端到端测试时可用一台已登记的测试终端,记录连接端口/SSID、IP/网关/DNS、测试时间和业务目标。Windows 终端可先用 ipconfig /all 核实租约与 DNS,再用 nslookup 核对名称解析,用 Test-NetConnection 对获准的服务器端口检查连通性;最后仍需执行真实业务动作并对照服务器/防火墙日志。命令输出只反映测试终端和当时路径,不能独自证明全网通过。

6. 失败项怎样闭环,不把问题藏进“基本正常”

  1. 给问题分配唯一编号,记录地点/点位、设备/端口、时间、现象、影响范围、测试方法、原始结果和照片/日志位置。
  2. 先判断影响是否扩大或涉及安全/关键业务;需要时暂停后续切换,通知责任人并恢复到安全状态。
  3. 按批准方案一次改变一个变量,记录变更前后配置差异,再重跑失败项与受影响的回归项目。不要仅保留“已处理”文字。
  4. 仍未通过时列为未解决项,写清临时措施、剩余风险、责任人、截止时间和接受人;正式签收时明确列为例外,不得计作 PASS。

7. 资料交接与项目关闭

运维至少应拿到:最终物理/逻辑拓扑、设备与序列号清单、机柜和端口表、点位/配线架映射、IP/VLAN/路由/DHCP/DNS 责任表、配置版本与受控备份位置、软件/授权与支持信息、链路原始测试报告、割接记录、验收表、已知问题与例外、恢复/升级联系人。

图纸必须与现场标签和设备配置一致;如有临时端口、测试帐号、临时策略或临时线路,另列回收或转正式配置的确认项。管理员密码、私钥、令牌和客户原始数据不应散落在普通交付 PDF、截图或聊天记录中。

假设性记录示例(非煜企客户项目、非现场实测):某两层办公室有员工有线接入、会议室 AP、打印和访客 Wi-Fi。测试终端连入员工网后,应取得规划范围内的地址并解析内部业务域名;员工到 ERP 的授权路径按业务人员给出的步骤完成;访客网络应访问批准的互联网目标,但按策略不能访问员工网段。交接记录分别附上终端配置、交换机端口/VLAN、DHCP/DNS 记录和防火墙策略命中日志。若其中一项失败,结果应是带编号的未通过项,而不是因为浏览器能打开公网就整网通过。

常见问题

办公室只有一台交换机,也需要三层架构吗?

不一定。拓扑取决于站点规模、服务、链路容量、故障影响和运维能力。厂商设计指南也针对不同规模展示不同模块,先写需求再选拓扑。

网络部署一定要做链路冗余故障测试吗?

只有设备与设计确实提供相关冗余,且合同/验收方案规定对应失效场景时,才安排受控测试。先获得业务许可、限定影响范围并准备恢复步骤,不能把直接拔线当作无风险验证。

所有信息点都必须做认证测试吗?

由项目性质、合同、设计和适用规范决定。需要证明永久链路或信道符合某类限值时,应按指定模型和仪器保留逐点原始结果;普通通断检查不能替代认证结果。

切换后终端能上网,项目就可以验收吗?

不够。还要核对约定的内网、访客隔离、无线、打印、会议或其他业务路径,以及配置、点位和测试报告交接。通过条件应在切换前明确。

相关解决方案

煜企的交换路由设备与网络实施服务涉及设备选型、供货、安装配置、割接验证与资料交接;系统集成服务说明了现场勘查、方案设计、实施、测试与交付如何协同。实际范围需根据现场、合同和责任边界确认。

相关阅读

办公室网口反复断线,怎样定位墙面口、配线架还是交换机?聚焦既有单个链路的分段排查;本文讲的是建设/改造项目如何计划部署和验收。

下一步

如果正在规划新办公室或网络改造,可先整理楼层平面图、点位/设备清单、现有拓扑、运营商/总部接口、业务路径、维护窗口和验收要求。按这些输入确认勘查范围、实施边界和测试证据,再决定设备与施工安排。煜企网络与系统集成服务的实际范围以双方确认的项目方案为准。

相关解决方案

把技术主题连接到可实施的方案

网络设备 & 交换路由

适合从交换机、路由、VLAN、PoE 或网络改造文章进入企业网络设备建设方案。

查看方案 →

IT系统集成 – 弱电系统

适合从弱电、机房、网络、会议或安防文章进入统一系统集成工程。

查看方案 →

综合布线

适合从网线、光纤、机柜、PoE 或网络施工文章进入综合布线工程。

查看方案 →

相关文章

阅读相关内容

返回文章列表
