不少企业已经在 Excel、日历或流程工具里设置了合同到期提醒,可续费、退租、服务终止和供应商复审还是会漏。真正的漏洞通常更早出现:日期填错、责任人离职、合同状态没更新,或者流程失败后没人知道。
合同到期提醒自动化不是给日期加一个闹钟。它需要一份可维护的合同台账、一套责任与升级规则,以及能够发现失败的运行记录。

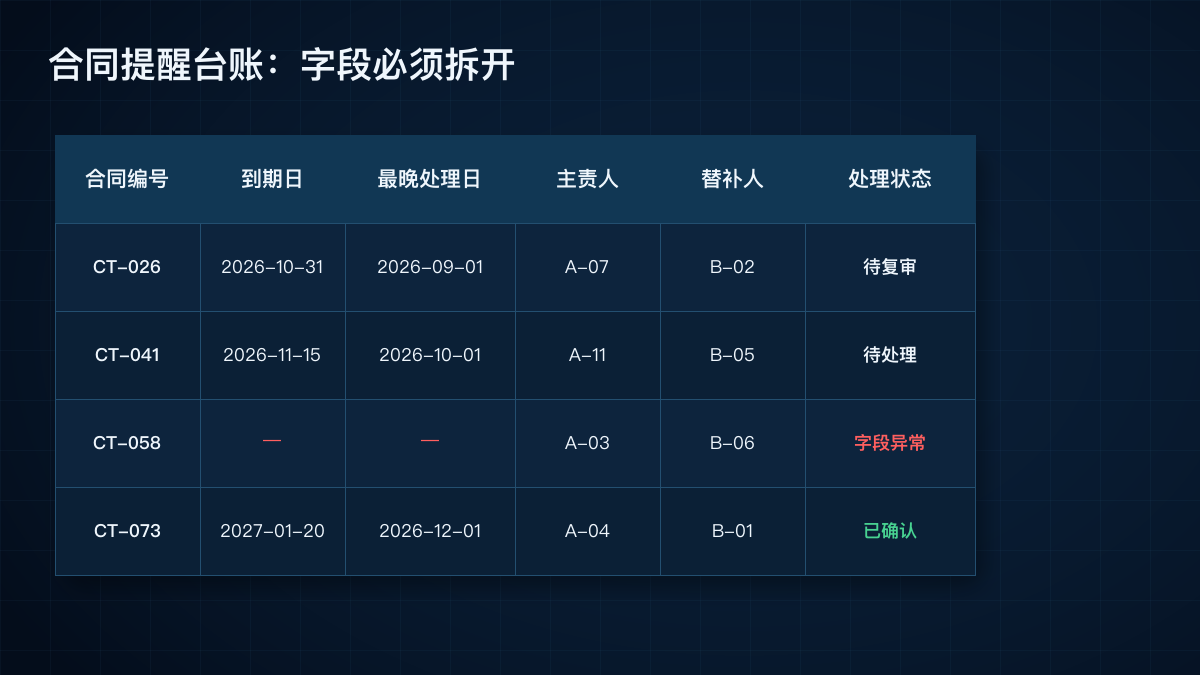

一个到期日通常不够
合同可能同时有签署日、生效日、到期日、自动续约截止日、提前解约通知日和付款节点。系统如果只留一个“合同日期”,员工会按不同理解录入。
Microsoft Lists 的提醒功能要求目标列采用 Date and Time 类型,并可设置提前天数。这说明提醒自动化首先需要明确的数据类型和字段含义。企业至少应分开记录到期日、最晚处理日和下次复审日,并定义时区和空值规则。
责任人与升级规则决定是否真正送达
把提醒固定发给最初录入合同的人并不可靠。人员可能调岗或离职。每份合同应有业务责任人和管理责任人,并在主责人没有更新状态时触发升级提醒。
提醒提前期应按合同类型确定。租赁、软件订阅、维保和供应商框架协议不一定适合相同的天数。
流程开启不等于持续可用
Power Automate 官方故障排查资料列出了连接过期、权限变化、资源被移动、空值和限流等问题。Google Apps Script 的安装式触发器以创建者账号权限运行。流程如果与个人账号绑定过紧,人员变化就可能影响后续运行。
企业应检查最近运行、失败记录、处理数量和发送结果。邮件发送只是技术动作;责任人更新“续签、终止、谈判中或无需处理”,才是业务闭环。

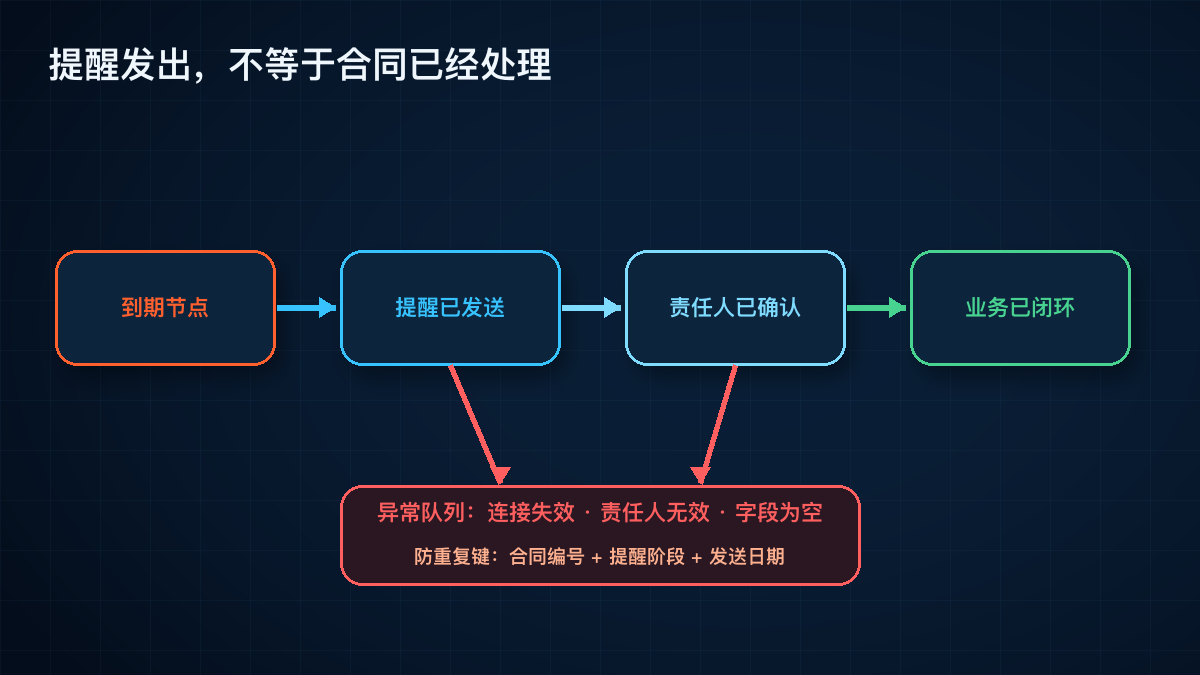

重试需要防止重复发送
Microsoft 的流程测试指南提醒,重提交流程可能产生重复记录或重复邮件。合同提醒应记录合同编号、提醒阶段和发送日期。同一阶段已经成功发送时,不应因整批流程重跑再次通知。
五项实施检查
- 区分到期日、最晚处理日、复审日和付款节点,统一格式、时区和空值规则。
- 为每份合同设置业务责任人和替补责任人,并建立离职、调岗时的批量交接方式。
- 按合同类型设置提醒和升级层级,不使用一套固定天数覆盖所有合同。
- 保存合同编号、提醒阶段、计划时间、实际时间、接收人、结果和错误信息。
- 每月复核流程失败、责任人失效、日期为空和临近到期却没有状态更新的合同。
核心判断:可靠的合同到期提醒,是把日期、责任人、升级、送达和异常处理连成一条可追踪流程。
